我方承接了三峽風電220kV升壓站---500kV武陽變電站新建線路工程220KV出線間隔(備用Ⅲ線)龍門架以下引流線進行線路改造升級工程,由我公司承接高壓停電作業票工作。

本工程施工時間由2025年09月24日開始至2025年09月26日結束,為期3天。
電氣部分:

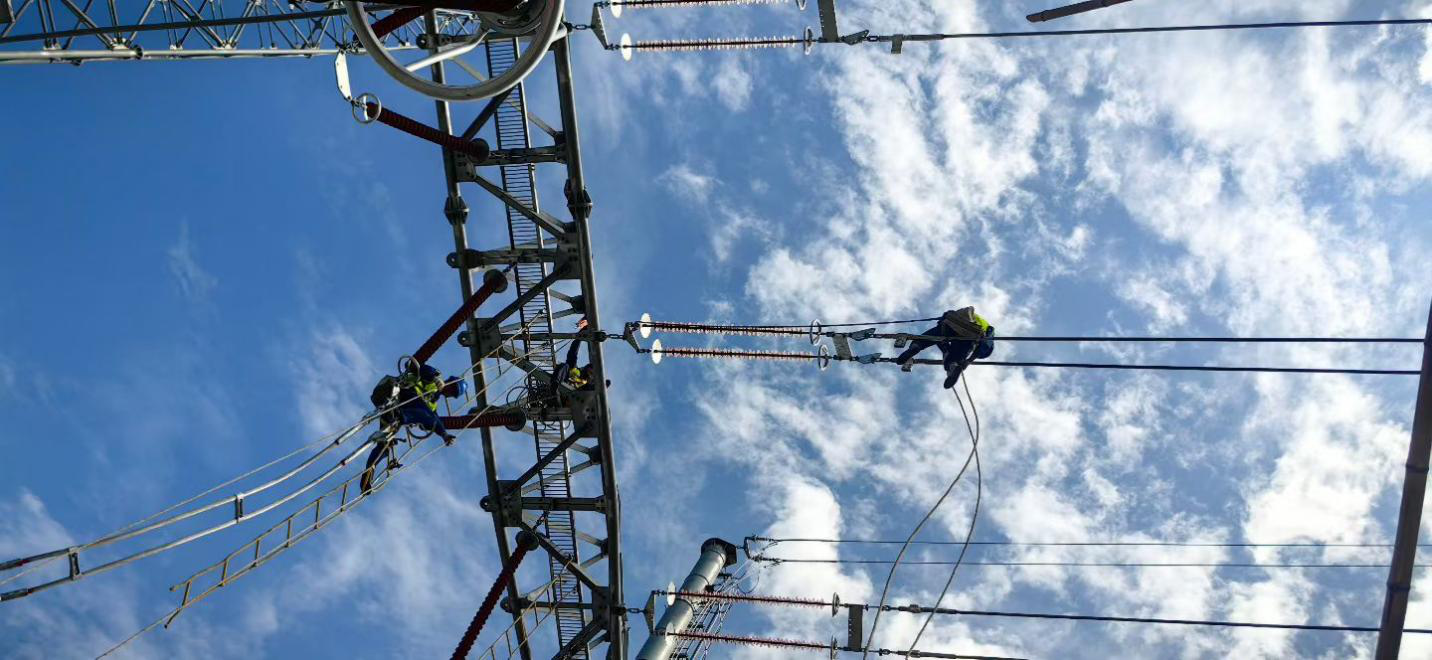

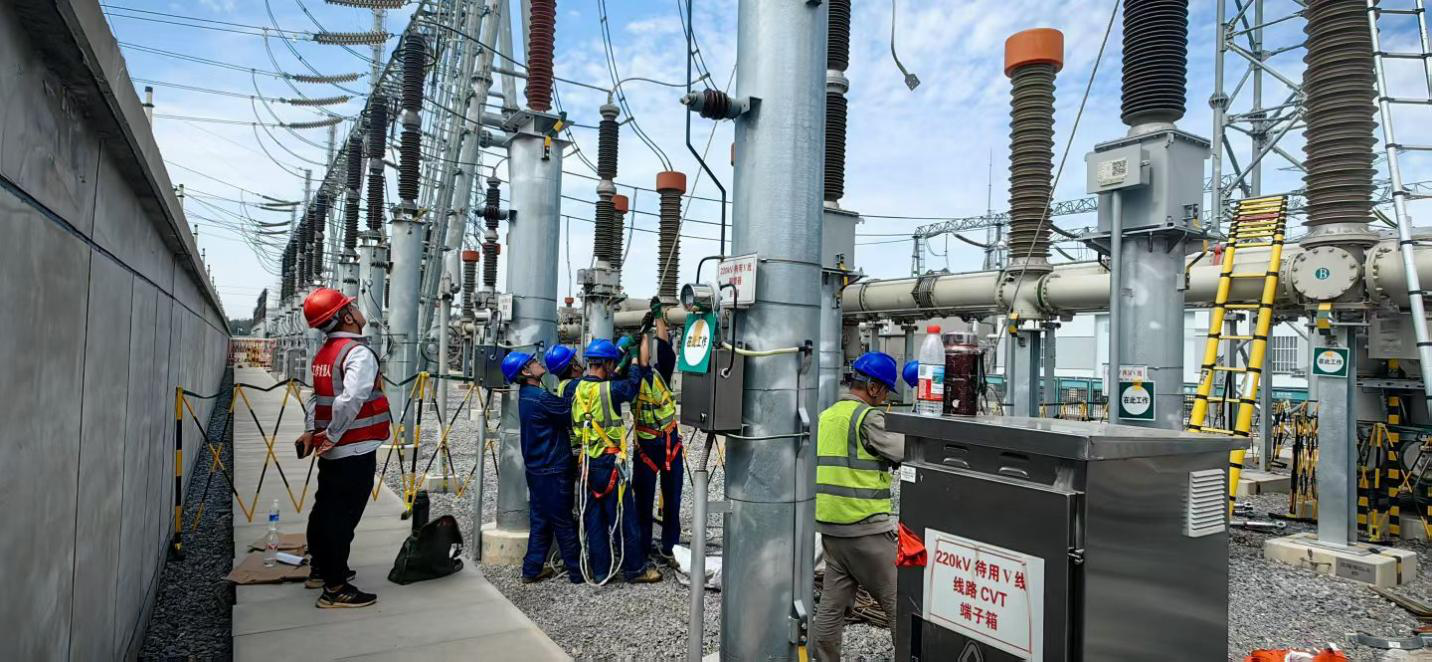

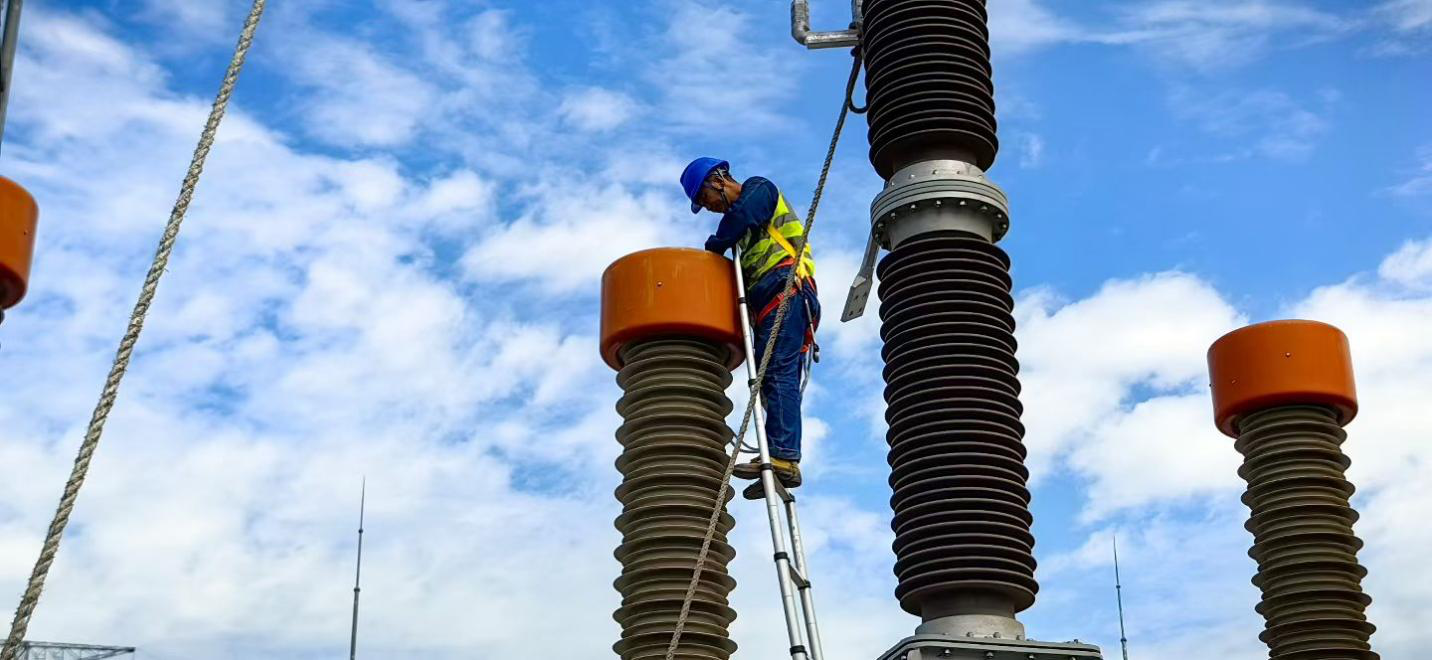

一次:220千伏待用Ⅴ出線間隔龍門架以下引流線已施工完成,本期對待用Ⅴ出線間隔進行線路改造升級,由原來的鋼芯鋁絞線400mm2更換為630mm2。二次:改造220千伏待用Ⅴ出線間隔接續盒至通信管溝的通訊導線。

通過本次高壓線路升級改造項目3天時間就順利竣工驗收完成,充分體現了我公司的綜合實力,為公司今后承接高壓輸電項目奠定了堅實的基礎。
